Die heute vorherrschenden Minusgrade haben eine Weiterarbeit an der Glasfaserverlegung verhindert.
Damit hat natürlich die angesagte Vollsperrung heute nicht stattgefunden.
Die Arbeiten gehen weiter, sobald eine Prognose besteht, dass sich die Temperaturen wieder in den Plusbereich bewegen.
Vielen Dank für Ihr Verständnis!
Nach ein paar Anlaufschwierigkeiten werden die Ausbauarbeiten Glasfaser-/Stromausbau in Ochtendung nun fortgesetzt.

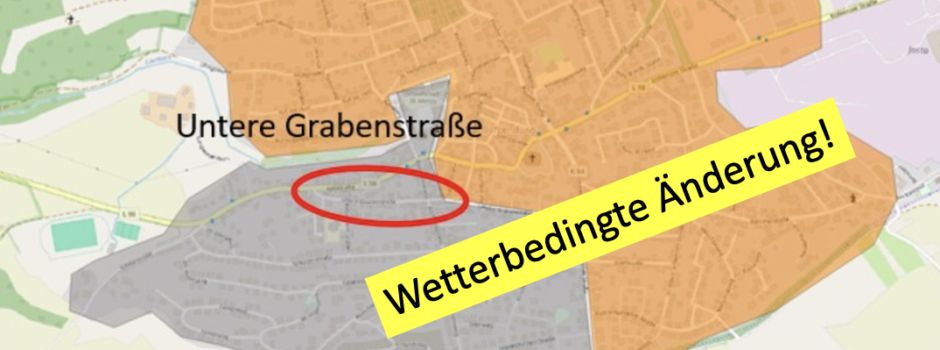

Hierzu beginnen ab 03.02.2025 die Tiefbauarbeiten in der Unteren Grabenstraße, ab Kreuzung Bismarckstraße in Richtung Hauptstraße. Die dazu notwendigen amtlichen Genehmigungen sind erst gestern eingegangen.
Dazu wird dieser Teil der Unteren Grabenstraße voll gesperrt. Für Anlieger bleibt das Befahren frei. Dabei wird es durchaus kurze Behinderungen geben. Um diese minimal zu halten, wird die Fa. Araz individuelle Absprachen mit den Anwohnern treffen. Die Bewegungen der Mülltonnen zur Entsorgung des Mülls, wird ebenfalls durch die Fa. Araz unterstützt / durchgeführt.
Die Maßnahme in der Unteren Grabenstraße wird ca. 2 Wochen in Anspruch nehmen.
Anbei die Anwohnerinformation der Tiefbaufirma ARAZ, die im Auftrag von Westnetz die Tiefbauarbeiten durchführt.
Ich bitte sich frühzeitig auf die Situation einzustellen.
Meine Bitte an alle Bürgerinnen und Bürger, deren Familien, Bekannte, Freunde in diesem Bereich wohnen und nicht über die Orts-App verfügen, diese Informationen an diese weiterzuleiten. Besten Dank!
H.G. Hammes
Ortsbürgermeister
